La coordination d’un chantier de salle de bain ne repose pas sur un planning vague, mais sur la maîtrise des points de jonction critiques entre les métiers, où se nichent 90% des malfaçons.
- Anticipez les conflits techniques (robinetterie, évacuation, électricité) avec une maquette 3D qui devient le plan de référence pour tous.
- Imposez une chronologie stricte pour les tâches interdépendantes, notamment la pose du receveur AVANT l’étanchéité murale.
Recommandation : Adoptez le réflexe du chef de chantier : validez chaque étape technique d’un corps de métier avant de laisser le suivant intervenir. C’est la seule garantie d’un résultat sans réserves.
Lancer la rénovation de sa salle de bain est une perspective excitante, mais elle se transforme souvent en un véritable casse-tête logistique. Le particulier qui s’improvise maître d’œuvre se retrouve vite noyé dans un ballet d’artisans aux agendas incompatibles et aux discours contradictoires. On vous a sûrement conseillé de « bien planifier » ou de « faire des devis », mais ces évidences ne vous protègent pas du plombier qui attend le carreleur, qui lui-même attend l’électricien, créant retards et surcoûts. Une rénovation qui devrait prendre trois semaines peut facilement s’étirer sur plusieurs mois.
La plupart des guides se contentent de lister l’ordre général des travaux : démolition, plomberie, électricité, cloisons, finitions. C’est une feuille de route utile, mais totalement insuffisante. Elle ignore la complexité des interfaces critiques, ces zones de jonction où le travail d’un artisan conditionne directement celui du suivant. Une erreur de quelques millimètres à l’un de ces points de contact peut avoir des conséquences désastreuses, allant de l’infiltration d’eau à l’impossibilité d’installer le meuble que vous aviez choisi.
Mais si la clé n’était pas de gérer un planning, mais de maîtriser ces points de jonction ? Et si, au lieu de subir la chronologie, vous appreniez à la dicter en pensant comme un conducteur de travaux ? Cet article abandonne les conseils génériques pour vous plonger au cœur de la coordination technique. Nous allons décortiquer les points de friction les plus courants, vous donner le langage pour dialoguer avec les artisans et les outils pour anticiper les erreurs avant qu’elles ne se produisent. Vous apprendrez à sécuriser votre chantier, non pas en espérant que tout se passe bien, mais en organisant chaque étape pour qu’elle ne puisse pas mal se passer.
Pour vous guider à travers les complexités de cette orchestration, cet article est structuré autour des questions techniques et logistiques les plus cruciales. Chaque section aborde un point de friction majeur, vous donnant les clés pour le maîtriser.
Sommaire : Orchestrer la rénovation de votre salle de bain sans fausse note
- Pourquoi le receveur doit-il être posé avant l’étanchéité murale ?
- Comment la modélisation 3D évite les erreurs de collision portes/meubles ?
- Déplacement de l’évacuation WC : combien ça coûte réellement en plus ?
- L’erreur de commander la robinetterie encastrée sans le corps d’encastrement
- Quand lever les réserves sur les joints et finitions avant le paiement final ?
- Plombier-chauffagiste ou installateur sanitaire : qui appeler pour une salle de bain complète ?
- Quand faire intervenir le plombier dans la chronologie d’une rénovation globale ?
- Comment adapter une salle de bain pour le maintien à domicile sans faire hôpital ?
Pourquoi le receveur doit-il être posé avant l’étanchéité murale ?
C’est la règle d’or, le point de coordination le plus critique entre le plombier et le carreleur. Inverser cet ordre est la cause numéro un des infiltrations dans les douches à l’italienne. L’étanchéité des murs (souvent une natte ou un Système de Protection à l’Eau sous Carrelage – SPEC) doit impérativement recouvrir le rebord du receveur d’au moins 5 centimètres. Cela crée un effet de « gouttière » : toute eau qui pourrait s’infiltrer derrière le carrelage mural est dirigée vers le receveur, puis vers l’évacuation, au lieu de stagner et de traverser le mur.
Si le carreleur pose l’étanchéité murale avant l’arrivée du plombier, il s’arrêtera au niveau du sol. Le plombier posera ensuite le receveur contre cette étanchéité. Un simple joint en silicone, aussi bien fait soit-il, ne suffira jamais à garantir une barrière durable à la jonction. Avec les mouvements du bâtiment et les variations de température, ce joint finira par se fissurer, créant une autoroute pour l’eau vers vos cloisons.
Le bon processus est une validation croisée. Le plombier installe le receveur, s’assure de la pente d’évacuation (1 à 2% minimum) et réalise un test de mise en eau pendant 24 heures. Une fois ce test validé, le carreleur peut intervenir. Il applique sa membrane d’étanchéité sur les murs en la faisant « plonger » par-dessus le rebord du receveur. C’est cette continuité physique de la barrière qui assure une protection totale. Le joint silicone final n’est alors qu’une finition esthétique et une sécurité supplémentaire, pas l’élément principal de l’étanchéité.

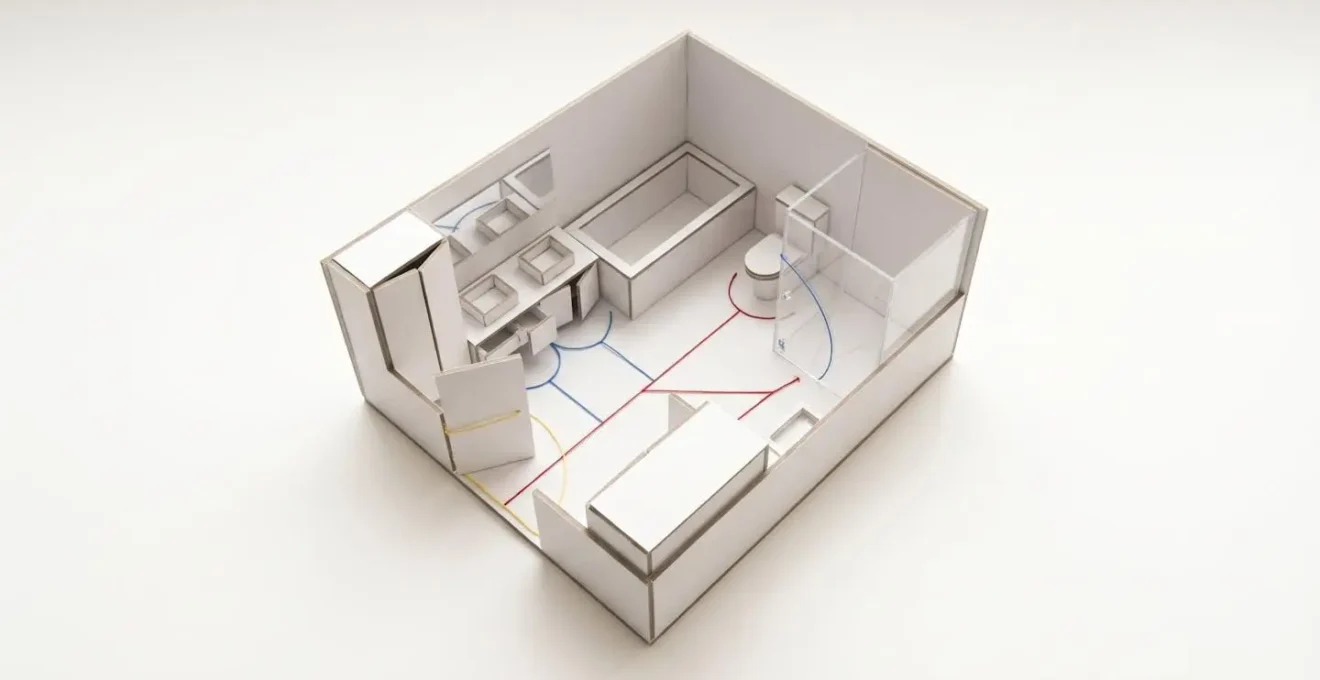

Comment la modélisation 3D évite les erreurs de collision portes/meubles ?
Le plan 2D traditionnel est utile, mais il ne révèle pas les conflits dans la troisième dimension : l’espace. La porte de douche qui heurte la vasque, le tiroir du meuble qui ne peut s’ouvrir entièrement à cause du radiateur sèche-serviettes, ou la porte d’entrée qui vient buter contre le WC sont des erreurs de conception classiques et exaspérantes. Elles résultent d’une mauvaise anticipation des zones de débattement et des volumes de circulation.
La modélisation 3D est votre meilleure assurance contre ces déconvenues. Elle transforme un plan abstrait en un espace virtuel dans lequel vous pouvez « circuler ». C’est un outil de dialogue et de validation essentiel entre vous, le plombier, l’électricien et le menuisier. En positionnant chaque élément (sanitaires, meubles, portes, fenêtres, radiateurs) à ses dimensions exactes, le logiciel peut simuler l’ouverture des portes et des tiroirs, matérialisant les zones de conflit potentielles.
Cette maquette devient alors la « source unique de vérité » pour tous les artisans. Les cotes ne sont plus sujettes à interprétation. Le plombier sait exactement où placer ses arrivées d’eau pour la vasque, et l’électricien positionne ses prises et interrupteurs en fonction de l’emplacement validé du meuble miroir. Comme le rappelle un guide de référence pour les professionnels :
Le modèle 3D validé comme annexe au devis signé par tous les artisans devient la ‘source unique de vérité’ pour les cotes.
– Architecte d’intérieur, Guide de coordination des travaux
Plusieurs outils, même gratuits, permettent de réaliser ce travail préparatoire indispensable. Ils vous aideront à valider votre agencement avant même le premier coup de marteau.
| Logiciel | Niveau requis | Points forts | Limites |
|---|---|---|---|
| SketchUp Free | Intermédiaire | Précision professionnelle, bibliothèque d’objets | Courbe d’apprentissage |
| Sweet Home 3D | Débutant | Interface intuitive, vue 3D temps réel | Rendu basique |
| HomeByMe | Débutant | 100% en ligne, catalogues marques | Options limitées version gratuite |

Déplacement de l’évacuation WC : combien ça coûte réellement en plus ?
Déplacer les WC est l’une des demandes les plus fréquentes en rénovation de salle de bain. Ce qui semble être une simple modification sur le plan cache en réalité une opération complexe et coûteuse, impliquant plusieurs corps de métier. Le surcoût n’est pas seulement le prix d’un tuyau plus long ; il reflète une chaîne de travaux conséquents. Il faut compter un surcoût pouvant aller de 800 à 2 000 € selon la complexité, un budget qui surprend souvent les particuliers.
La contrainte majeure est la pente d’évacuation. Pour que les eaux usées s’écoulent correctement sans stagner, une pente minimale de 1 à 2 cm par mètre est obligatoire (norme DTU). Si vous déplacez les WC de 3 mètres, il faudra donc surélever le point de départ de 3 à 6 cm par rapport au point de raccordement à la colonne principale. Cette contrainte technique a des répercussions directes et coûteuses, comme le confirment les analyses détaillées des coûts cachés.
Le coût réel se décompose ainsi :
- Création de la saignée ou surélévation : Le plombier doit intégrer le tuyau d’évacuation (diamètre 100 mm) dans le sol. Cela implique soit de creuser la dalle existante (si son épaisseur le permet, ce qui est rare et risqué pour la structure), soit, le plus souvent, de rehausser tout le sol de la salle de bain en créant une nouvelle chape.
- Reprise de maçonnerie : Le maçon doit couler cette nouvelle chape pour enrober le tuyau et créer la surélévation nécessaire, ce qui représente un coût de 400 à 600€.
- Reprise de l’étanchéité au sol : Avant la pose du carrelage, une nouvelle étanchéité doit être appliquée sur toute la surface de la chape, ajoutant 300 à 500€ à la facture.
Dans les cas complexes, notamment avec un plancher ancien, une étude de structure peut même être nécessaire pour s’assurer que le poids supplémentaire est supportable. Ce simple déplacement de WC devient alors un mini-projet de gros œuvre au sein de votre rénovation.
L’erreur de commander la robinetterie encastrée sans le corps d’encastrement
La robinetterie encastrée est esthétiquement très prisée, mais elle est la source d’une erreur de coordination classique et aux conséquences fâcheuses. Le client, séduit par le design de la plaque de commande et du mitigeur (la « façade »), oublie de commander l’élément essentiel : le corps d’encastrement. C’est une boîte technique (comme la Grohe SmartBox ou la Hansgrohe iBox) qui se scelle dans le mur et sur laquelle vient se connecter la plomberie. La façade, elle, n’est que la partie visible et interchangeable.
Le problème est que chaque marque, et souvent chaque collection, possède son propre corps d’encastrement. Ils ne sont pas universels. Un plombier qui arrive sur un chantier et qui ne dispose que de la façade est bloqué. Il ne peut pas préparer les saignées dans les murs, car il ne connaît ni la profondeur exacte requise (généralement autour de 75-100 mm), ni la position précise des arrivées d’eau chaude et froide. Le chantier prend alors du retard, le temps de commander et de recevoir la bonne pièce.
Un professionnel expérimenté met en garde contre cette improvisation :
Je refuse systématiquement de commencer un chantier sans avoir la référence exacte du corps d’encastrement. C’est lui qui dicte tout : la profondeur de la saignée, le diamètre des arrivées, la compatibilité future. Un client qui arrive avec juste la façade, c’est la garantie d’un chantier qui va déraper.
– Plombier professionnel, via MesDépanneurs.fr
Pour éviter cette erreur, la règle est simple : on commande systématiquement le corps et la façade en même temps, et de la même marque. Avant de valider votre achat, faites valider les références par votre plombier. C’est une étape de coordination simple qui vous évitera des semaines de retard et des coûts de modification imprévus.
Quand lever les réserves sur les joints et finitions avant le paiement final ?
La fin du chantier approche, et la tentation est grande de signer le procès-verbal (PV) de réception pour enfin profiter de votre nouvelle salle de bain. C’est une erreur. Le PV de réception n’est pas une simple formalité ; c’est l’acte par lequel vous déclarez accepter les travaux. Une fois signé sans réserves, il déclenche le paiement du solde et le début des garanties légales (parfait achèvement, biennale, décennale). Il devient alors beaucoup plus difficile de faire revenir un artisan pour corriger des défauts.
La bonne méthode est d’inspecter méticuleusement le travail et de consigner par écrit sur le PV toutes les imperfections constatées, même les plus minimes. Ce sont les « réserves ». Vous avez alors le droit de consigner une partie du solde (généralement 5%) jusqu’à ce que l’artisan ait corrigé tous les points listés. La « levée des réserves » est l’acte par lequel vous constatez que les corrections ont été effectuées. C’est seulement à ce moment-là que vous devez payer l’intégralité de la somme due.
L’inspection finale doit être rigoureuse et méthodique. Pour les finitions de carrelage et de joints, qui sont les plus visibles, attendez 24 à 48 heures après la pose finale pour que le séchage soit complet. Cela vous permettra de déceler les variations de couleur ou les microfissures de retrait. Utilisez ce tableau comme guide pour votre inspection :
| Type de finition | Points de contrôle | Défauts rédhibitoires | Tolérance acceptable |
|---|---|---|---|
| Joints carrelage | Épaisseur constante, couleur uniforme, lissage | Trous, variation couleur > 20% | Variation < 1mm |
| Joints silicone | Lissage parfait, adhérence, absence bulles | Décollements, moisissures précoces | Léger bombé uniforme |
| Angles/plinthes | Coupe à 45°, alignement | Écarts > 2mm, éclats | Joint mastic < 1mm |
Votre plan d’action en 5 étapes pour la réception des travaux
- Inspection visuelle à sec : Vérifiez l’uniformité des joints, la planéité du carrelage (avec une règle), l’absence d’éclats ou de rayures sur les sanitaires et la robinetterie.
- Test fonctionnel des équipements : Manipulez chaque robinet (pression, température), tirez la chasse d’eau, vérifiez le bon fonctionnement de la VMC et des éclairages.
- Test d’étanchéité sous contrainte : Remplissez la douche ou la baignoire avec quelques centimètres d’eau, bouchez l’évacuation et laissez en l’état pendant au moins une heure. Cherchez la moindre trace d’humidité sur les murs et plafonds adjacents.
- Contrôle de la conformité électrique : Assurez-vous que les prises fonctionnent et sont bien conformes aux volumes de sécurité de la norme NF C 15-100. Testez le disjoncteur différentiel du tableau électrique.
- Rédaction du procès-verbal : Listez précisément chaque défaut constaté comme une « réserve ». Prenez des photos et joignez-les au PV. Définissez avec l’artisan un délai raisonnable pour la correction avant de planifier la levée des réserves.
Plombier-chauffagiste ou installateur sanitaire : qui appeler pour une salle de bain complète ?
Maintenant que vous mesurez la complexité technique d’une rénovation, le choix de l’interlocuteur principal devient crucial. Sur le papier, les termes « plombier-chauffagiste » et « installateur sanitaire » semblent interchangeables. En pratique, ils recouvrent des périmètres de compétences différents, et le bon choix dépend de l’ampleur de votre projet. Faire appel au mauvais profil peut entraîner des lacunes dans la conception ou la réalisation.
L’installateur sanitaire est un spécialiste des équipements. Son cœur de métier est la pose, le raccordement et la mise en service des appareils : WC, lavabos, douches, baignoires, robinetterie. Il est parfaitement compétent pour un projet de remplacement d’éléments existants sans modification majeure des réseaux. Si vous rafraîchissez votre salle de bain à l’identique, c’est l’artisan qu’il vous faut.
Le plombier-chauffagiste, lui, a une vision plus globale. Comme l’explique une analyse des différents corps de métier, il maîtrise non seulement les équipements, mais aussi l’ensemble du réseau hydraulique (alimentation, évacuation) et souvent thermique (chauffage, production d’eau chaude). Il est indispensable pour une rénovation complète qui implique de :
- Modifier le tracé des tuyauteries.
- Déplacer une évacuation.
- Changer le système de chauffage (par exemple, passer d’un radiateur à un sèche-serviettes ou un plancher chauffant).
- Remplacer le chauffe-eau.
Pour un projet d’envergure, le plombier-chauffagiste est plus à même d’agir comme coordinateur technique. Il est habitué à interagir avec l’électricien et le plaquiste. Pour évaluer sa capacité à piloter votre chantier, posez-lui des questions précises sur sa méthode de travail et son réseau d’artisans partenaires.
Quand faire intervenir le plombier dans la chronologie d’une rénovation globale ?
Le plombier n’intervient pas une seule fois, mais à plusieurs moments clés du chantier. Comprendre et planifier ses passages est la colonne vertébrale de votre planning. Oublier l’une de ses interventions, ou la placer au mauvais moment, provoque des retards en cascade et peut nécessiter de détruire ce qui vient d’être fait. En règle générale, le plombier intervient en trois phases distinctes.
Phase 1 : Après la démolition (chantier « nu »). Une fois que l’ancienne salle de bain est entièrement déposée et que les murs sont à nu, le plombier intervient en même temps que l’électricien. C’est le « traçage ». Ils dessinent au sol et sur les murs l’emplacement exact des futurs équipements, des arrivées d’eau, des évacuations et du réseau électrique. Le plombier réalise alors les saignées dans les murs et les dalles pour y encastrer ses tuyaux et le corps de la robinetterie. C’est une intervention courte (2-3 jours) mais fondamentale, qui doit être parfaitement coordonnée avec l’électricien.
Phase 2 : Avant la fermeture des cloisons. Une fois les réseaux passés dans les murs et les cloisons, mais AVANT que le plaquiste ne pose les plaques de plâtre finales, le plombier revient. Il effectue les raccordements et, surtout, procède à un test de pression de l’ensemble du réseau d’alimentation. Ce test consiste à mettre le circuit sous une pression supérieure à la normale pour détecter la moindre fuite au niveau des soudures ou des raccords encastrés. C’est une étape de sécurité non négociable. Ce n’est qu’après sa validation que le plaquiste est autorisé à refermer les murs.
Phase 3 : Après les finitions (carrelage, peinture). C’est l’intervention finale. Le carreleur et le peintre ont terminé leur travail. Le plombier revient pour la dernière fois pour installer les éléments visibles : pose et raccordement des WC, du meuble-vasque, de la colonne de douche, de la façade de robinetterie et des autres sanitaires. Il procède à la mise en eau finale et vérifie le bon fonctionnement de l’ensemble.
À retenir
- L’anticipation est la clé : La majorité des problèmes (collisions, incompatibilités) se résolvent en amont avec une modélisation 3D détaillée servant de contrat entre tous les artisans.
- Maîtrisez les interfaces : Le succès ne réside pas dans le macro-planning, mais dans la gestion des points de contact critiques (receveur/mur, plomberie/cloison).
- Validez avant de continuer : Instaurez une culture de tests et de validations croisées (test de pression, test d’étanchéité, validation des références) avant chaque nouvelle phase majeure.
Comment adapter une salle de bain pour le maintien à domicile sans faire hôpital ?
Adapter une salle de bain pour une personne à mobilité réduite ou un senior ne signifie pas renoncer à l’esthétique. L’objectif du « design universel » est précisément de concilier sécurité, accessibilité et élégance pour créer un espace confortable pour tous, sans l’aspect clinique et stigmatisant d’un environnement médical. La clé est d’intégrer les aides techniques de manière invisible ou de choisir des équipements qui sont à la fois design et fonctionnels.
La transformation la plus impactante est le remplacement de la baignoire par une douche de plain-pied (ou avec un receveur extra-plat). C’est le cœur du projet. Optez pour un carrelage antidérapant (classe R10 ou R11 minimum) avec une finition esthétique, comme un effet bois, béton ciré ou pierre naturelle. Pour la sécurité, au lieu d’une barre d’appui en plastique blanc, choisissez des modèles en inox brossé ou noir mat qui font aussi office de porte-serviettes ou de tablette de douche. L’astuce de pro consiste à faire poser par le plaquiste des renforts en bois (contreplaqué marine) dans les cloisons aux endroits stratégiques (près des WC, dans la douche) avant la pose du carrelage. Ces renforts invisibles permettront de fixer solidement n’importe quelle barre d’appui, aujourd’hui ou dans le futur, sans avoir à chercher les montants métalliques.
Les détails font toute la différence pour un rendu non médicalisé :
- Le siège de douche : Préférez un banc maçonné et carrelé, ou un élégant siège rabattable en teck, à un siège en plastique blanc.
- L’éclairage : Intégrez un chemin lumineux à LED avec détecteur de mouvement au bas des murs ou sous le meuble vasque pour guider les déplacements nocturnes en toute sécurité.
- Les contrastes : Jouez sur des contrastes visuels subtils et chics pour aider au repérage : des interrupteurs noirs sur un mur clair, une robinetterie foncée, des plinthes qui tranchent avec la couleur du sol.
Ce type de projet est soutenu par des aides financières significatives. En France, le dispositif MaPrimeAdapt’, en vigueur depuis janvier 2024, peut financer jusqu’à 70% du montant des travaux, dans la limite d’un plafond de 22 000 € HT, sous conditions de ressources.
Pour mettre en pratique ces conseils de chef de chantier, l’étape suivante consiste à ébaucher le plan 3D de votre future salle de bain. Cet exercice vous forcera à vous poser les bonnes questions et à lister les points de friction spécifiques à votre projet avant même de contacter le premier artisan.
Questions fréquentes sur la coordination d’une rénovation de salle de bain
Quelle est la différence entre lever les réserves et signer le PV de réception ?
Le PV de réception est l’acte par lequel vous acceptez les travaux. Vous pouvez l’assortir de « réserves », c’est-à-dire une liste de défauts à corriger. Lever les réserves signifie simplement constater, lors d’une visite ultérieure, que les corrections ont bien été effectuées. C’est seulement après cette levée que vous payez le solde.
Combien de temps attendre avant l’inspection finale ?
Il est conseillé d’attendre 24 à 48 heures après la pose des derniers joints (carrelage, silicone). Ce délai permet un séchage suffisant pour révéler d’éventuels défauts comme des fissures de retrait ou des variations de teinte non visibles sur le produit frais.
Peut-on refuser de payer si les finitions ne sont pas parfaites ?
Oui, et c’est un droit. Si vous constatez des défauts lors de la réception, vous devez les lister précisément sur le PV de réception. La loi vous autorise à consigner (généralement auprès d’un tiers ou en accord avec l’artisan) une partie du solde, souvent 5% du montant total des travaux, jusqu’à ce que tous les points listés aient été corrigés à votre satisfaction.
